防洪防汛人人有责 度险情保平安
发布时间:2020-06-11 16:30:06
据气象水文部门预测,西江今年可能遭遇2008年以来最大洪水,云浮地区有持续暴雨,局部大暴雨或特大暴雨,伴有8~9级雷暴大风,本码头工程又位于大水位差山区河段,易发生水位陡涨陡落的不利情况,对此,广东华润西江发电厂配套专用码头工程南华项目监理部于2020年6月6日14:30紧急组织召开防洪防汛专题会议,安排部署各项防御工作。
广东华润西江发电厂配套专用码头工程南华项目监理部要求2020年6月6日14:30开始启动防洪防汛应急预案,各参建方须迅速进入战斗状态,绷紧防洪防汛这根弦,全力做好各项防御工作,安排专人收集雨情、汛情信息,定期观测水位(每2小时一次),现场水位达到+7.3m时,所有的施工人员、必要的施工机械务必撤离水上施工平台。

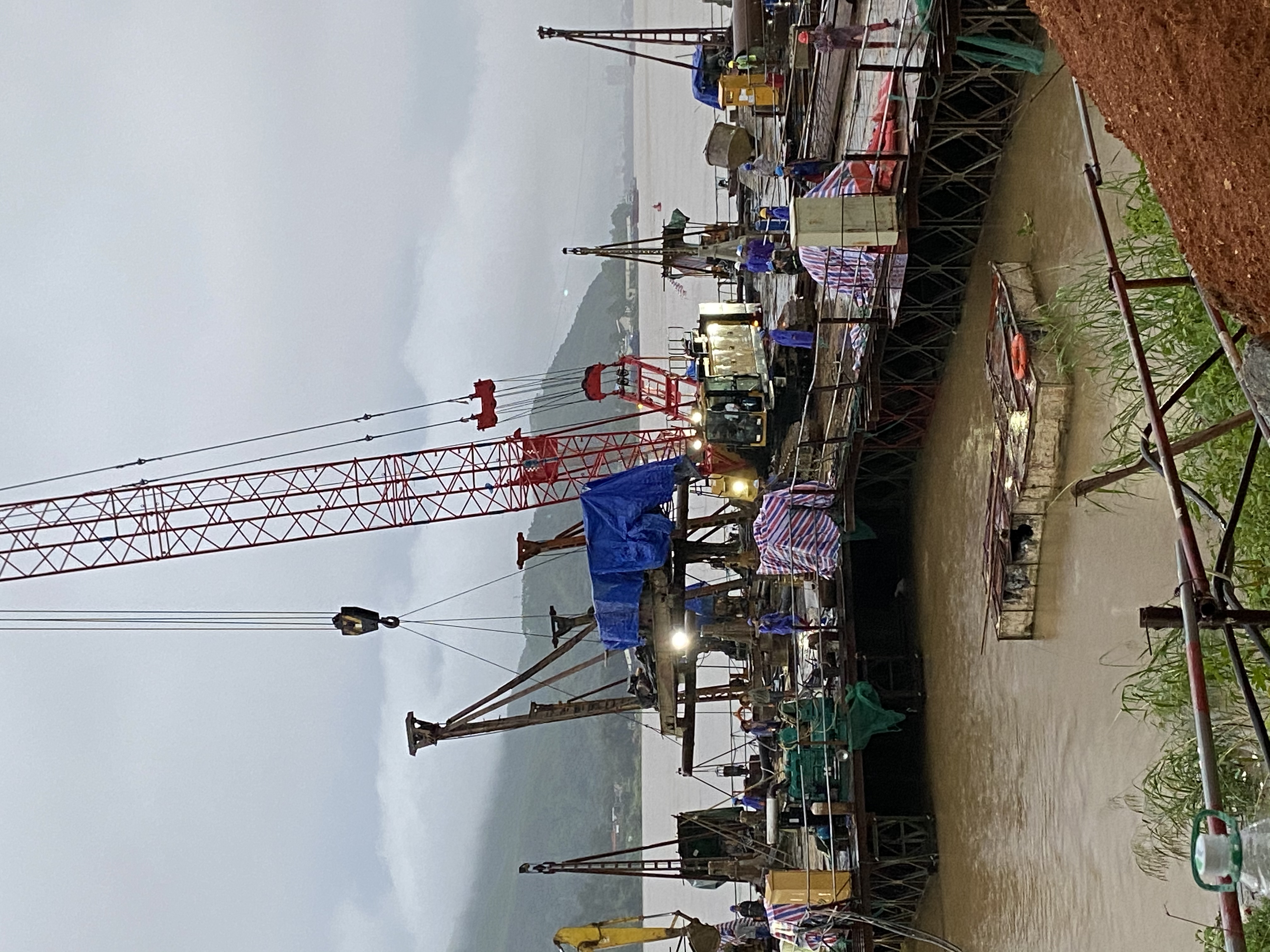

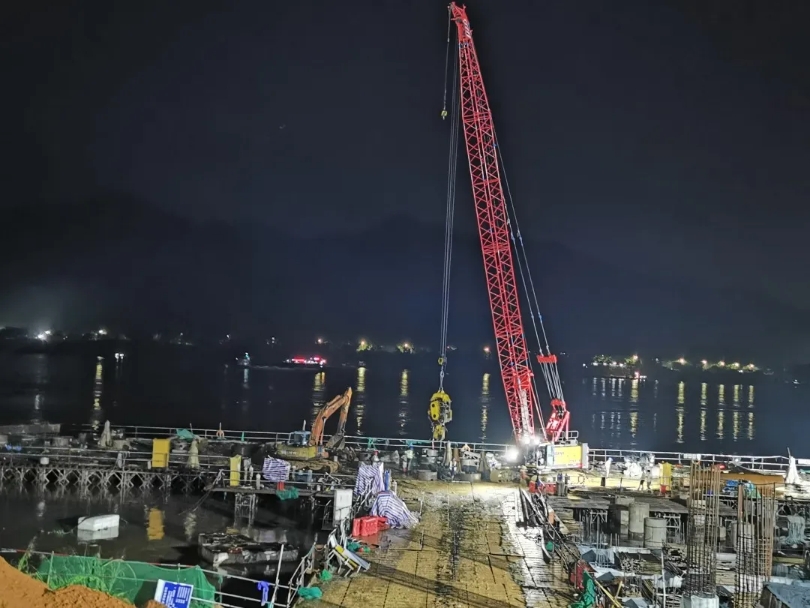

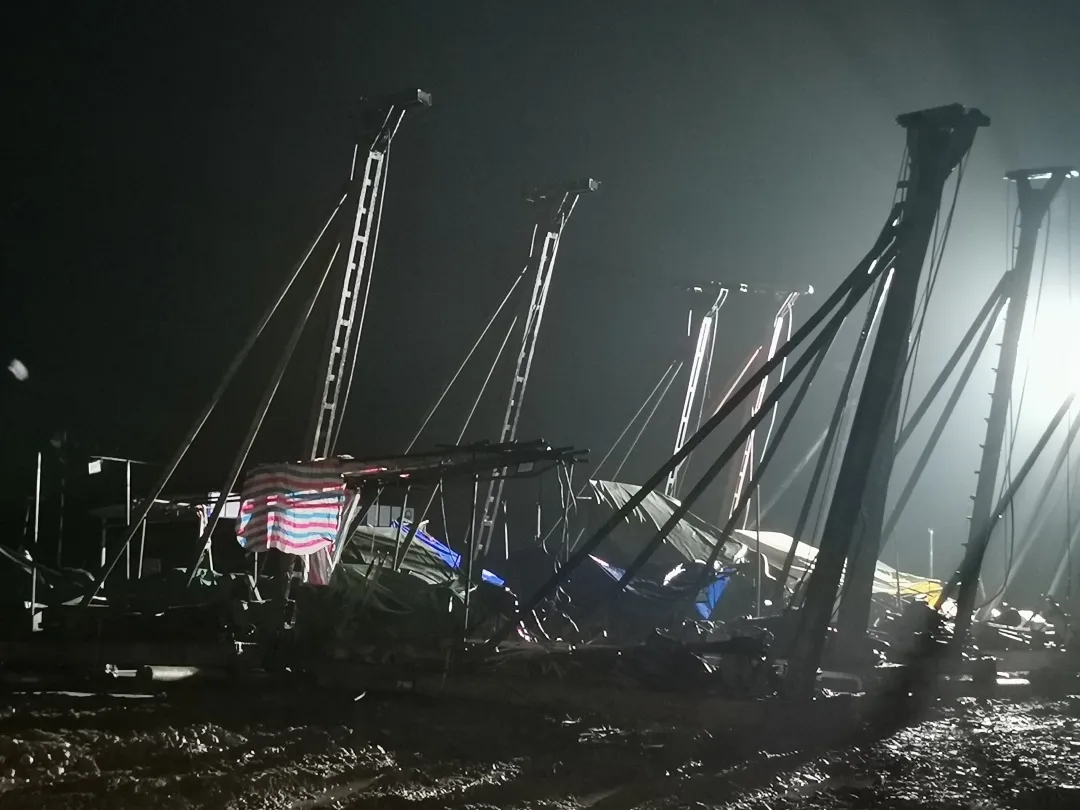

要求施工现场11台桩机于防洪防汛会后即停止冲孔,开始组织有序撤离平台,所有桩机须在7日12:00以前全部上岸;所有车辆 7日12:00以前全部上岸;施工现场的动力用电在7日12:00以前全部拉闸停电;备齐足够的应急物资、适量的生活物资,做好人员、资料撤离的准备;警戒船根据船舶的抗风能力和施工水域的掩护条件、水深、风浪、水流及其变化,及时采取相应的防洪防汛措施;各参建方执行防洪防汛应急值守和信息报送,执行24小时领导带班和专人值班,各岗位人员各司其职,全天候保持通讯畅通。

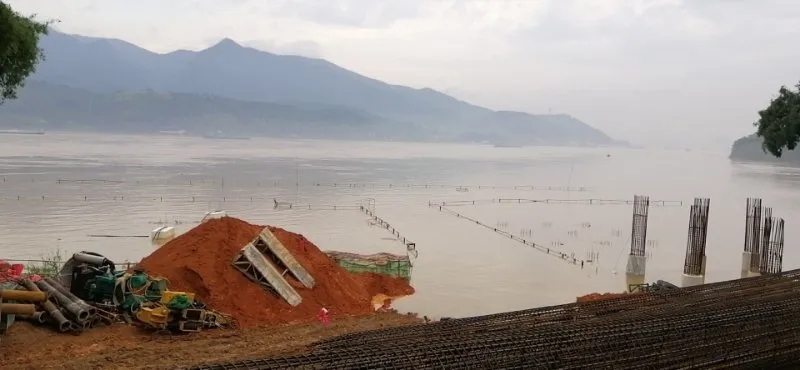

7日凌晨2时,经过18小时的奋战,码头工程人员及设备终于撤离完成;天灾无情,若未及时撤离,设备冲走、平台垮塌,势必对人员生命安全及设备财产造成重大威胁,洪峰过后的复产也将面临极大困难,面对险情,西江项目人高度警觉、预判精准、决策果断、众志成城,赶在洪水到来之前完成码头工程人员及设备转移,有力保障了群众生命和设备财产安全。
广东华润西江发电厂配套专用码头工程南华项目监理部要求险情解除后,参建方须联合对施工现场进行一次全面的检查,消除安全隐患,保证施工现场(特别是水上施工平台)处于安全状态后方可恢复施工。
撰稿:刘浩琦
